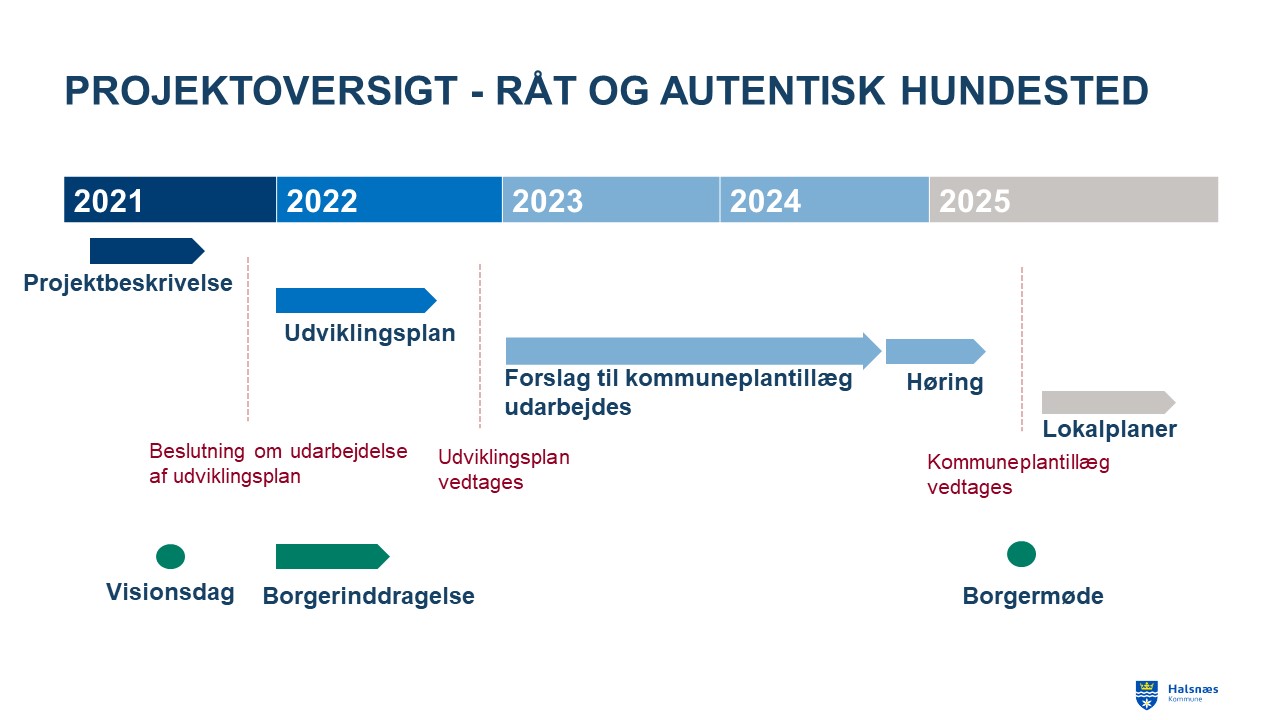

Få mere at vide om processen i udviklingsplanen i menuen herunder
2026 - Gang i bymidten
I januar går vi i gang med at udvikle 3 kulturværksteder, som skal ligge i bymidten. Værkstederne er første skridt i arbejdet med at udvikle et kultur- og fællesskabshus, som skal være byens nye samlingssted. Værkstederne skal udvikles af lokalsamfundet i Hundested.
I februar får administrationen svar på, om Halsnæs Kommune får midler fra Erhvervsstyrelsens bymidtepulje. Hvis midlerne kommer, kan vi gå i gang med at realisere to fysiske projekter – en ny byplads og en fysisk forbedring af Nørregade. Derudover skal der laves et Bylivspartnerskab mellem kommunen og aktører med interesse i udvikling af bymidten. Partnerskabet skal arbejde for at skabe mere byliv i bymidten.
2025 - Lokalplaner og fokus på udvikling af bymidten
Bymidteudvikling – ansøgning til Erhvervsstyrelsen
Det første fysiske projekt, som udspringer af Udviklingsplanen er ved at tage form. Bymidten slkal gøres mere attraktiv i et samlet stræk fra Hundested Station til havnen. Der skal laves nye byrum, plantes mere grønt og laves en tydelig vejvisning. Foran Gubben skal der laves en ny byplads, hvor man har lyst til at man slår sig ned og møder sine naboer. Pladsen skal have en legeplads, borde og bænke i solen. Spændende stiforløb skal forbinde byen og havnen. Og så skal kvaliteten af Nørregade løftes, så man har mere lyst til at gå, cykle og holde pauser i gaden.
Et Bylivspartnerskab mellem lokale aktører, borgere og ejendomsejere skal sammen arbejde for at skabe gode oplevelser i Nørregade. Det kan være små oprydningsindsatser og det kan være større projekter, som handler om at lave nye oplevelser i de tomme lokaler.
Realiseringen afhænger af ekstern finansiering. Derfor søges Erhvervsstyrelsens Bymidtepulje i november 2025 med forventet svar i februar 2026. Samtidig undersøges andre fondsmuligheder.
Udarbejdelse af lokalplaner
I efteråret 2025 går administrationen i gang med at lave lokalplaner for havneområdet. Lokalplanerne gør det muligt for Hundested Havn at lave deres del af den Strategiske fysiske Udviklingsplan. Havnen ønsker bl.a. at lave en havnepromenade, en markedsplads, butikker og hotellejligheder. Lokalplanerne beskriver, hvordan bygninger placeres og skal se ud, hvilket materiale der skal bygges i, hvor veje, fortov og parkerede biler skal placeres.
Lokalplanerne forventet vedtaget af byrådet i 2026.
Vedtagelse af Kommuneplantillæg 8
Kommuneplantillæg 8 for Hundested midtby og havn bliver vedtaget i maj 2025. I høringsperioden holder kommunen et borgermøde. Præsentationsmaterialer og Q&A fra mødet kan ses her.
Kommuneplantillægget skaber debat i lokalområdet. Det handler særligt om, hvordan Hundesteds kendetegn bevares samtidig med, at byen udvikler sig. Høringssvarene handler bl.a. om, hvor meget der må bygges på havnen, hvor der skal bygges et hotel, og om der er brug for flere butikker på havnen.
Horisonten lægges ned
I maj 2025 beslutter Halsnæs Byråd at stoppe projektet Horisonten. Igennem flere år har Halsnæs Kommune arbejdet på at åbne et arktisk museum med inspiration fra Knud Rasmussen. Selvom man har forsøgt mange gange, er det ikke lykkedes at få fondsfinansiering på plads. Uden økonomiske bidrag udefra beslutter politikerne, at der skal sadles om og at arealet skal bruges på en anden måde.
Gubben til Promenaden – et nyt Madkulturhus?
Halsnæs Kommune undersøger mulighederne for at udvikle foreningshuset Gubben og skabe mere liv i bymidten. Idéen er at omdanne Gubben til et madkulturhus med fokus på lokale fødevarer.
Resultatet viser, at der ikke er stor nok opbakning lokalt til at lave et rent madkulturhus. Undersøgelsen peger dog på, at der er interesse for at lave kulturhus, hvor mad spiller en vigtig rolle.
2024 - Kommuneplantillæg nr. 8
Forslag til Kommuneplantillæg 8 for Hundested bymidte og havn sendes i offentlig høring i oktober 2024.
Meget af 2024 er gået med at udarbejde kommuneplantillæg for bymidten og havneområdet. Det at udarbejde et plangrundlag er en langstrakt proces, som indeholder rigtig meget dialog frem og tilbage mellem kommune og bygherre – i dette tilfælde Hundested Havn. Den lange tidsperiode, hvor der er blevet arbejdet på de interne linjer, har måske været medvirkende til, at mange har følt, at der ikke rigtig skete noget med Udviklingsplanen.
2023 - Projektudvikling
December 2023
Byrådet vedtager, hvordan indholdet for Kommuneplantillæg nr. 8 skal se ud.
Forår-efterår 2023
Byplanafdelingen i Halsnæs Kommune arbejder på at skabe de formelle planrammer til at realisere Udviklingsplanen. Det handler bl.a. om, hvor der skal være butikker i fremtiden og hvor der kan bygges f.eks. hotel og boliger.
Kommuneplantillæg
For at realisere Udviklingsplanen, er det nødvendigt at lave en ændring af den overordnede kommuneplanramme for området. Det gøres ved at lave et såkaldt Kommuneplantillæg. Tillægget navngives Kommuneplantillæg 8.
Kommuneplantillægget angiver hvilke aktiviteter der må være i et bestemt område. Og den sætter rammer for, hvor meget og hvor højt der kan bygges.
Når kommuneplanens rammer er politisk vedtaget, kan rammerne udfyldes af en lokalplan. Lokalplanerne beskriver konkret, hvordan bygninger m.v. placeres og skal se ud.
Fortsat projektudvikling og finansiering
Den kommunale administration arbejder desuden med at konkretisere og skaffe det finansielle grundlag for at realisere nogle af tiltagene i udviklingsplanen. Det handler primært om projekt ”Gubben til Promenaden”, der skal binde Nørregade tættere sammen med havneområdet og udvikling af en attraktion Horisonten på Nordmolen. Derudover igangsættes arbejdet med at overtage noget af banearealet for at lave parkeringspladser og måske boligbyggeri.
2022 - Udviklingsplanen
August 2022
Udviklingsplanen offentliggøres.
Læs her om udviklingsplanen: Råt og autentiske Hundested, strategisk-fysisk udviklingsplan, 2022
Juni 2022
Udviklingsplanen præsenteres for byrådet.
Forår 2022
Tredje Natur inddrager lokale aktører samt afholder projektværksteder og byvandringer for at sikre et lokalt ejerskab til initiativerne i udviklingsplanen.
Januar 2022
Arkitektfirmaet Tredje Natur vælges til at løse opgaven om at skabe en udviklingsplan, der omfatter destinationsudvikling, overnatnings/hotelindpasning, bymiljø, byrum, klimatilpasning og trafikløsning.
2021 - Projektbeskrivelse
Efterår 2021
Visionsdag, byvandringer og projektværksted i turistinformationen på Hundested havn, hvor borgerne hører nærmere om projektet og kommer med bidrag til byudviklingen.
Lokale aktører, herunder Hundested Erhverv, Hundested Havn og Halsnæs Forsyning, deltager i planudviklingsarbejde rettet mod at skabe et ’program’ for byen – dvs. en beskrivelse af den byplan- og landskabsarkitektopgave, der forventes løst.
Opgaven om udarbejdelse af en udviklingsplan udbydes i prækvalifikation.
Marts 2021
Byrådet vedtager en projektbeskrivelse for udarbejdelsen af en udviklingsplan for Hundested.
Vinter 2020-2021
Halsnæs Kommune ser et behov for at få lavet en strategisk-fysisk udviklingsplan. Planen skal sætte en retning for byens udvikling ift. at forlænge turistsæsonen og skabe mere bevægelse mellem by og havn. Planen skal komme med bud på, hvordan man kan understøtte byens handelsaktivitet og komme med forslag til bedre trafikale løsninger.
En strategisk udviklingsplan er en politisk vedtaget plan, der angiver hovedideerne for et områdes udvikling. Udviklingsplanen er altså ikke en færdig plan, som man kan bygge efter. Planen peger på, hvordan man godt kunne tænke sig at byen udvikler sig.
